沃旭能源 啟用全台首座陸上變電站

沃旭能源 啟用全台首座陸上變電站
陸上變電站如期成功通電,體現沃旭卓越的工程能力,以及沃旭致力提供高效、安全且值得信賴乾淨能源的承諾。(圖/沃旭能源提供)

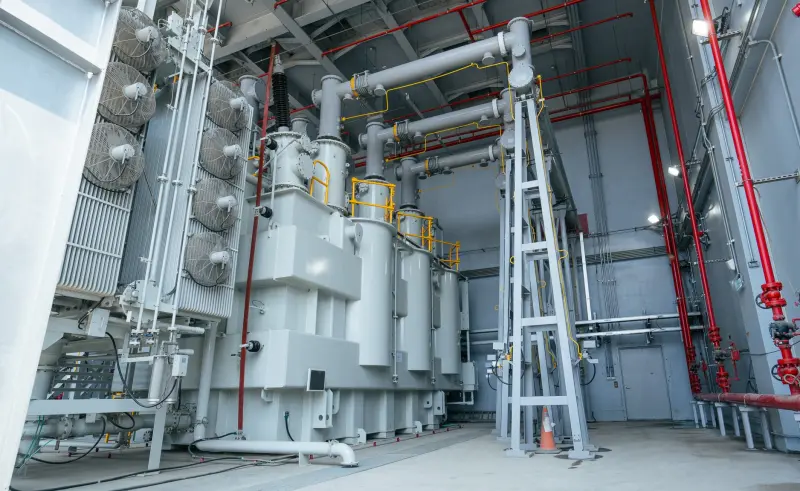

[NOWnews今日新聞] 沃旭能源今(15)日宣布,920 MW大彰化西南第二階段及西北離岸風場首座陸上變電站已如期完成通電測試,成功將位於彰濱工業區的大彰化西南第二階段離岸風場之陸上變電站連接至台灣電力公司電網並正式啟用。

沃旭能源於2018年競標取得第二座大規模離岸風場-920 MW大彰化西南第二階段及西北離岸風場,並於2020年7月與台積電簽訂企業購售電契約,大彰化西南第二階段及西北離岸風場預計於2025年底完成。

沃旭能源表示,陸上變電站標誌著台灣離岸風場首次採用台電電網最高等級的345kV變電系統進行輸電。相較於目前離岸風電產業所使用的161kV系統,345kV系統不僅大幅提升輸電效率與穩定性,更確保電力品質符合最高標準。

沃旭能源攜手統包陸上變電站工程的台灣汽電共生股份有限公司,及其百分之百轉投資之子公司星能股份有限公司,聯同五家台灣設備供應商及其他在地承包商,通力合作達成此一重大工程成果。

沃旭能源大彰化離岸風場執行長傑拉姆(Jayaram Naidu)表示,陸上變電站如期成功通電,體現沃旭卓越的工程能力,以及我們致力提供高效、安全且值得信賴乾淨能源的承諾。

此座陸上變電站統包工程由在地供應商與承包商執行的比例超過80%,創造超過500個直接就業機會。工程安全一向是沃旭能源建置風場的核心,本次陸上變電站建置過程累計超過100萬小時零工安事故紀錄。

大彰化西南第二階段及西北離岸風場的第二座陸上變電站預計於2025年第三季完成通電測試。沃旭能源自今年二月宣布啟動海上建置工程以來,已達成多項重大進展,包括完成海上變電站安裝與通電測試、及成功安裝全台首座管架式負壓沉箱水下基礎。
