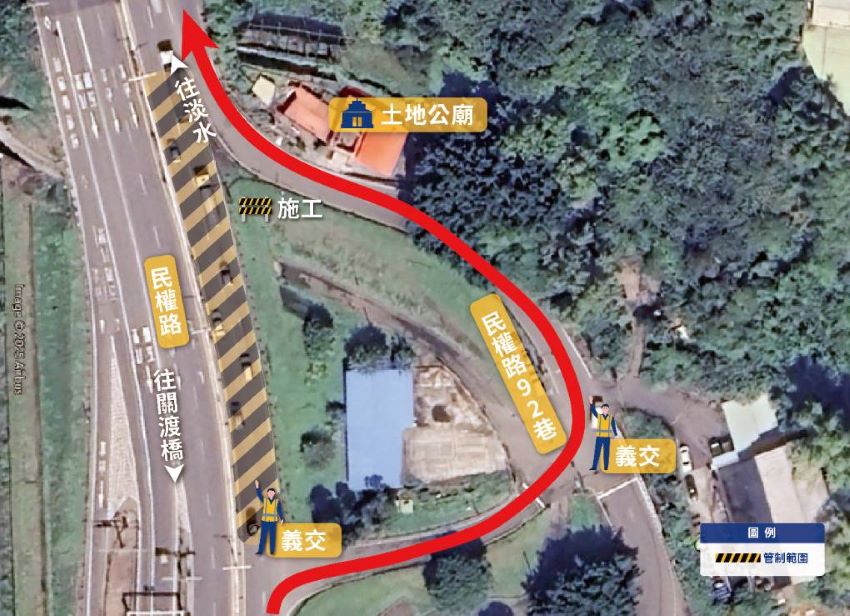

《圖說》為進行淡北道路工區範圍高壓電纜遷移作,預計自9月22日起夜間施工,將封閉民權路往淡水方向關渡大橋右岸觀景台至土地公鼻福德宮區間,請用路人配合交維導引改道行駛民權路92巷。〈工務局提供〉
![遷移高壓電纜 淡北道路9/22夜間封閉部分路段]()
《圖說》為進行淡北道路工區範圍高壓電纜遷移作業,用路人行經工區時請減速慢行。〈工務局提供〉
遷移高壓電纜 淡北道路9/22夜間封閉部分路段

【民眾新聞葉柏成新北報導】新北市新工處為進行淡北道路工區範圍高壓電纜遷移作業,將於9月22日起夜間施工,封閉民權路(往淡水方向)關渡大橋右岸觀景台至土地公鼻福德宮區間,提醒用路人行經工區時減速慢行,遵從現場指揮人員引導改道。
新工處說明,因台電既有高壓電纜與淡北道路高架橋墩位置衝突,須先完成管線遷移作業;為降低交通影響,橫越民權路管線埋設作業採取分階段進行施工交維,並於夜間施工避開尖峰時段,以兼顧施工效率與交通安全。
新工處指出,預計自9月22日起至10月15日止,於每日夜間10時至隔日清晨6時進行施工,將封閉民權路(往淡水方向)關渡大橋右岸觀景台至土地公鼻福德宮區間,請用路人配合交維導引改道行駛民權路92巷。

工務局表示,淡北道路工程進度穩定推展中,目前已完成淡金路高架橋橋墩,關渡大橋匝道內的主線高架橋墩、主線高架橋懸臂工法工作車也陸續作業中,年底將施作橋面版推進。民權路台電高壓電纜遷移工程預計於115年1月完成,接續將施作民權路中央分隔帶之主線高架橋墩。
淡北道路預計118年完工通車,完工後可紓解台2線竹圍-紅樹林路廊交通瓶頸,縮短淡水往返台北市的交通時間,提升居民生活便利性。
