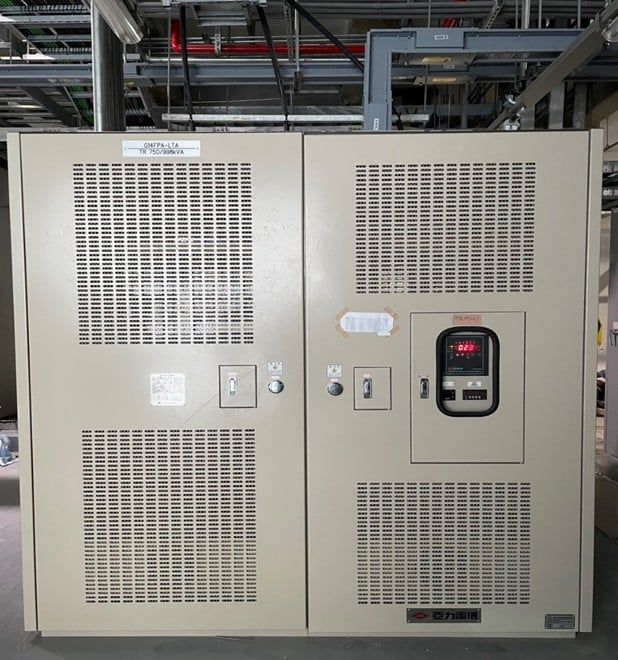

桃捷綠線達成送電至高架車站供電機房里程碑,工程進度順利持續往前邁進。圖:捷工局提供
![桃捷綠線成功送電至高架車站供電機房 力拼明年北段優先通車]()

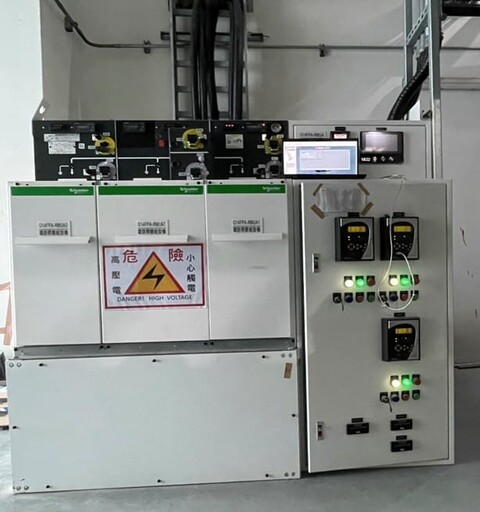

捷運團隊將持續展現穩健且高效的施工節奏,完成明年北段優先通車目標。圖:捷工局提供
拓展桃園軌道經濟視野 張善政赴日考察JR中央線
桃園草漯迎新式救護車 老校長吳德福子女傳承公益精神
桃捷綠線成功送電至高架車站供電機房 力拼明年北段優先通車
桃園捷運綠線繼去(113)年10月24日完成北主變電站永久供電里程碑後再傳捷報,在市長張善政市長帶領下,捷運團隊夜以繼日在主線及各車站努力施工,於今(29)日達成送電至高架車站供電機房里程碑,工程進度順利持續往前邁進。

捷運工程局說明,若以人體作為比喻,去年達成永久供電的北主變電站就好比心臟,而各車站供電機房則像是需要能量的器官,透過可比擬為血管的22kV高壓電纜,已於今日成功將電力由北主變電站輸送到高架段車站的供電機房(設備配電室FPSS),捷工局團隊不會停下腳步,後續將再透過22kV開關盤、22kV/380V變壓器、低壓配電盤等設備將380V低壓電力分送至站內提供照明、電梯等設備所需電力,並在導電軌施工完成後,藉由整流變壓器、直流開關等設備將750V直流電力送上主線供捷運列車使用。

捷工局指出,捷運綠線是桃園市穩步邁向智慧城市的重要基礎建設之一,在張善政上任後,率領捷運團隊克服各項工程困難,機電系統工程目前已陸續完成北主變電站永久供電里程碑、列車北機廠內靜態測試,目前正在進行測試軌動態測試,在反覆測試確認車輛、號誌與供電系統等功能無虞,確保列車運行保持最高安全標準後,列車即將於7月開上主線進行動態測試,市民即將看到捷運綠線列車在高架橋上行駛。捷運團隊將持續展現穩健且高效的施工節奏,完成明年北段優先通車目標,以提供市民最便捷、安全的捷運系統。
本文章來自《桃園電子報》。原文:桃捷綠線成功送電至高架車站供電機房 力拼明年北段優先通車
